Lot électricité d'un agencement de boutique : ce que l'agenceur doit prévoir, du plan à la réception
Plans, puissance, éclairage, enseigne, caisses, sécurité, réception : ce qu'un agenceur doit caler avec son électricien pour livrer une boutique à l'heure.
Sur un agencement de boutique, le lot électricité est rarement le plus gros du budget, mais c’est souvent lui qui décide de la date d’ouverture. Un plan d’implantation qui bouge, une enseigne livrée sans alimentation prévue, un comptoir caisse sans arrivée réseau, et c’est la réception qui glisse. Ce guide reprend, dans l’ordre du chantier, ce que l’agenceur doit caler avec son électricien : les documents à transmettre, les points techniques qui coincent le plus souvent, la coordination avec le menuisier et le climaticien, puis la réception.

1. Avant le chiffrage : les documents qui évitent les mauvaises surprises
Un électricien chiffre ce qu’on lui montre. Plus le dossier est complet, plus le prix est juste et moins il y a d’avenants. Le minimum à transmettre :
- le plan d’implantation du mobilier coté, avec la position des comptoirs, gondoles, vitrines, cabines et réserves ;
- le plan de plafond : faux plafond ou plafond technique, trame, hauteur, emplacement des luminaires et des rails ;
- la liste des équipements alimentés : caisses, terminaux de paiement, vitrines réfrigérées, écrans, enseigne, portique antivol, machine à café, four ou équipement de cuisson pour une boutique alimentaire ;
- le cahier des charges du bailleur ou du centre commercial quand il existe : il fixe souvent le point de livraison électrique, les marques imposées, les horaires de travaux et les documents à remettre ;
- le planning : date de démarrage, date de livraison du mobilier, date d’ouverture.
Si une partie manque, mieux vaut le dire au chiffrage que de le découvrir sur le chantier. Un électricien sérieux posera les questions, mais il ne peut pas deviner une vitrine réfrigérée qui n’est sur aucun plan. Pour aller plus loin sur ce point, la page électricité des magasins détaille ce que nous regardons en premier sur un dossier.
2. Puissance et tableau : le point de départ
Avant de dessiner les circuits, il faut savoir de quelle puissance dispose la cellule. Dans une galerie commerciale, l’alimentation arrive en général depuis le tableau ou le comptage prévu par le bailleur. En pied d’immeuble, il faut vérifier l’abonnement en place et ce que le local peut recevoir.
Trois questions à trancher tôt :
- la puissance disponible suffit-elle pour l’éclairage, les équipements et la climatisation réunis ? Une boutique alimentaire ou un point de vente avec cuisson change complètement le calcul ;
- le tableau existant est-il réutilisable ou faut-il un tableau neuf, dimensionné et repéré pour l’exploitant ;
- faut-il une demande au distributeur (augmentation de puissance, nouveau branchement). Ce délai ne dépend ni de l’agenceur ni de l’électricien, d’où l’intérêt de le lancer dès la signature.
Un tableau bien repéré, avec des départs séparés par usage (éclairage de vente, vitrines, caisses, prises de réserve, climatisation, enseigne), simplifie la vie de l’exploitant et les interventions futures.
3. Éclairage de vente : le sujet qui se règle avec le mobilier
L’éclairage fait vendre, et c’est aussi la partie qui dépend le plus de l’agencement. Rails et spots orientables, bandeaux LED intégrés dans les étagères, éclairage des cabines, mise en valeur de la vitrine : chaque choix implique une alimentation à un endroit précis du mobilier ou du plafond.
Ce qui fonctionne sur le terrain :
- décider qui fournit quoi : luminaires fournis par l’enseigne, par l’agenceur ou par l’électricien. Le flou sur ce point est la première source d’oubli ;
- prévoir les passages de câbles dans le mobilier dès la fabrication : réservations, goulottes intégrées, transformateurs accessibles pour la maintenance ;
- séparer les commandes : éclairage de vente, vitrine, réserve, et si besoin gradation ou programmation horaire pour l’enseigne et la vitrine ;
- valider un échantillon de température de couleur avec l’enseigne avant de commander toute la série.
4. Caisses, réseau et courants faibles
Le comptoir caisse concentre beaucoup de choses sur peu de place : terminal de paiement, imprimante, écran, parfois une borne ou un tiroir automatique. Il lui faut des prises dédiées, une arrivée réseau, et un passage propre sous ou dans le meuble.
À prévoir avec l’électricien, au titre des courants faibles :
- les prises réseau aux caisses, au bureau de la réserve et pour les écrans ;
- l’emplacement du coffret ou de la baie qui reçoit la box ou la fibre de l’enseigne ;
- les attentes pour l’alarme, la vidéoprotection et le portique antivol, souvent posés par d’autres prestataires mais alimentés par le lot électricité.
Une réunion de vingt minutes entre l’agenceur, l’électricien et le service informatique de l’enseigne évite la plupart des reprises sur ce poste.
5. Sécurité et règles applicables
Une boutique ouverte au public est un établissement recevant du public (ERP). Elle est classée par catégorie selon le nombre de personnes qu’elle peut accueillir, et les règles de sécurité qui s’appliquent en dépendent (service-public.fr). Pour le lot électricité, les points habituels sont l’éclairage de sécurité (blocs autonomes, dits BAES), la coupure d’urgence, la protection des circuits et l’installation conforme à la norme NF C 15-100.
Deux points administratifs à ne pas oublier :
- l’attestation de conformité visée par le Consuel, exigée avant la mise sous tension par le distributeur pour une installation nouvelle ou entièrement rénovée après mise hors tension (Consuel, questions fréquentes) ;
- les vérifications prévues par le Code du travail pour les locaux où travaillent des salariés : vérification à la mise en service, puis vérifications périodiques (INRS, prévention du risque électrique).
Le détail de ces contrôles fait l’objet d’un guide à part, parce qu’il concerne aussi l’exploitant après l’ouverture : contrôles obligatoires des installations électriques d’un local professionnel.
6. Coordination de chantier : l’ordre qui marche

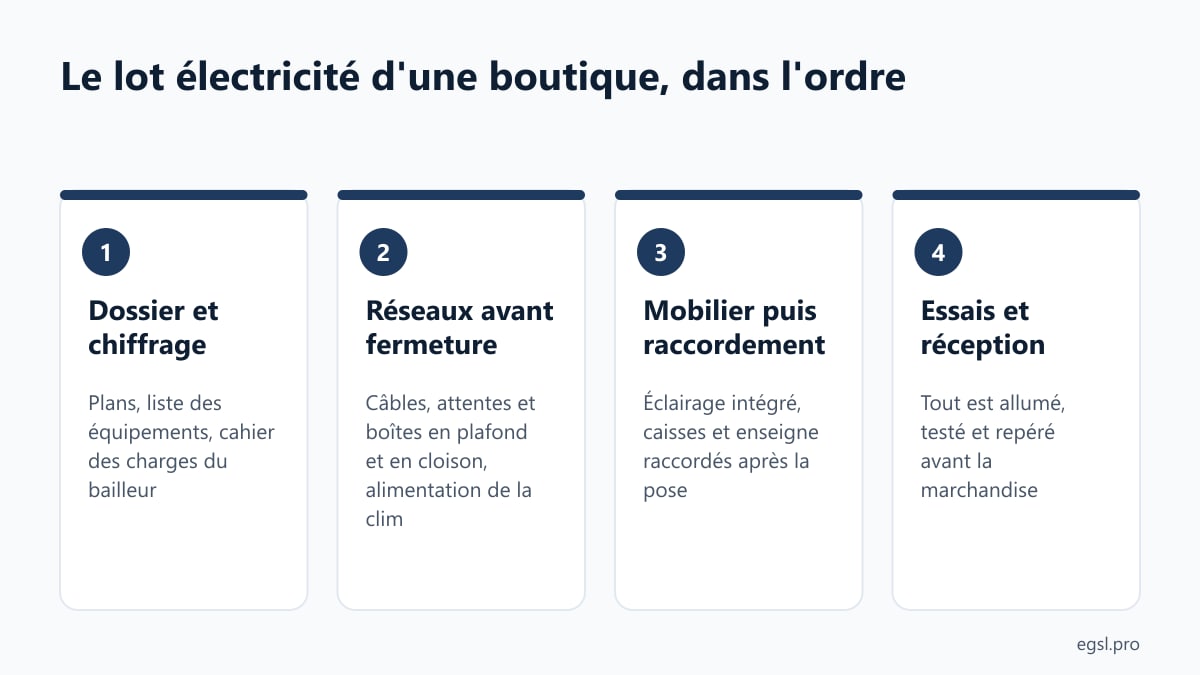

Sur un chantier de boutique, les délais sont courts et les corps d’état se chevauchent. L’ordre qui limite les reprises :

- Dossier et chiffrage : plans, liste des équipements, cahier des charges du bailleur.
- Réseaux en plafond et en cloison avant fermeture : câbles, attentes, boîtes, alimentation de la climatisation.
- Pose du mobilier puis raccordement de l’éclairage intégré, des caisses et de l’enseigne.
- Essais et réception : tout est allumé, testé, repéré, avant l’arrivée de la marchandise.
Le point de friction classique est l’étape 3 : le mobilier arrive, l’électricien n’est pas prévenu, ou l’inverse. Un planning partagé avec les dates de livraison du mobilier règle la question. Quand la climatisation est dans le même lot, c’est aussi plus simple à coordonner : une seule équipe pour l’alimentation des unités, les liaisons et la mise en service, voir notre page climatisation.
7. Réception : la liste avant de rendre les clés
Avant de livrer la boutique à l’enseigne, faites le tour avec l’électricien :
- chaque circuit fonctionne et correspond au repérage du tableau ;
- l’éclairage de sécurité s’allume en coupure et les blocs sont visibles ;
- les caisses, le réseau et l’enseigne sont alimentés et testés ;
- la commande de l’enseigne et de la vitrine est réglée sur les bons horaires ;
- le dossier est remis : schémas du tableau, liste des circuits, notices du matériel, attestation de conformité si elle est requise.
Les réserves notées à ce moment sont faciles à lever. Celles découvertes par le directeur de magasin la veille de l’ouverture le sont beaucoup moins.
Ce que fait EGSL sur un agencement de boutique
EGSL réalise depuis 1996 le lot électricité, courant faible et climatisation de locaux commerciaux dans le 13, le 83 et le 84, en lien direct avec l’agenceur. Exemples publiés : la boutique Søstrene Grene au Centre Bourse et le local commercial KAP à Trets. Nous chiffrons sur plans, nous calons notre planning sur celui du mobilier, et nous remettons un dossier complet à la réception.
Vous avez un agencement à chiffrer ? Envoyez-nous le plan d’implantation et la liste des équipements, nous revenons vers vous avec un chiffrage détaillé et les questions à trancher avant le démarrage.
